Больше воды и пара: как на Бийской ТЭЦ идет модернизация химводоочистки

Больше воды и пара: как на Бийской ТЭЦ идет модернизация химводоочистки

С 2025 года на Бийской ТЭЦ реализуют инвестиционный проект, который обеспечит увеличение отпуска промышленного пара потребителям

Инвестиционный проект СГК-Алтай, который энергетики реализуют на Бийской ТЭЦ с 2025 года, обеспечит увеличение отпуска промышленного пара потребителям и повысит надежность работы оборудования станции. О том, как продвигается выполнение мероприятий в рамках модернизации оборудования химического цеха станции — далее.

Уточняется, что химводоочистка на ТЭЦ — это комплекс оборудования химического цеха предприятия, подготавливающего обессоленную воду из речной воды для использования в производственном цикле, главным образом — в производстве пара.

Чтобы выполнить задачу по увеличению отпуска пара потребителям, бийским энергетикам в первую очередь понадобилось подготовить производственно-техническую базу химводоочистки для работы на высоких мощностях. Для этого в течение 2026 года в химическом цехе станции проводится ряд мероприятий:

  • замена коллекторов химводоочистки с увеличением из пропускной способности;
  • замена насосного оборудования с увеличением мощности;
  • установка технических резервуаров для увеличения резерва воды, участвующей в производственном цикле станции.

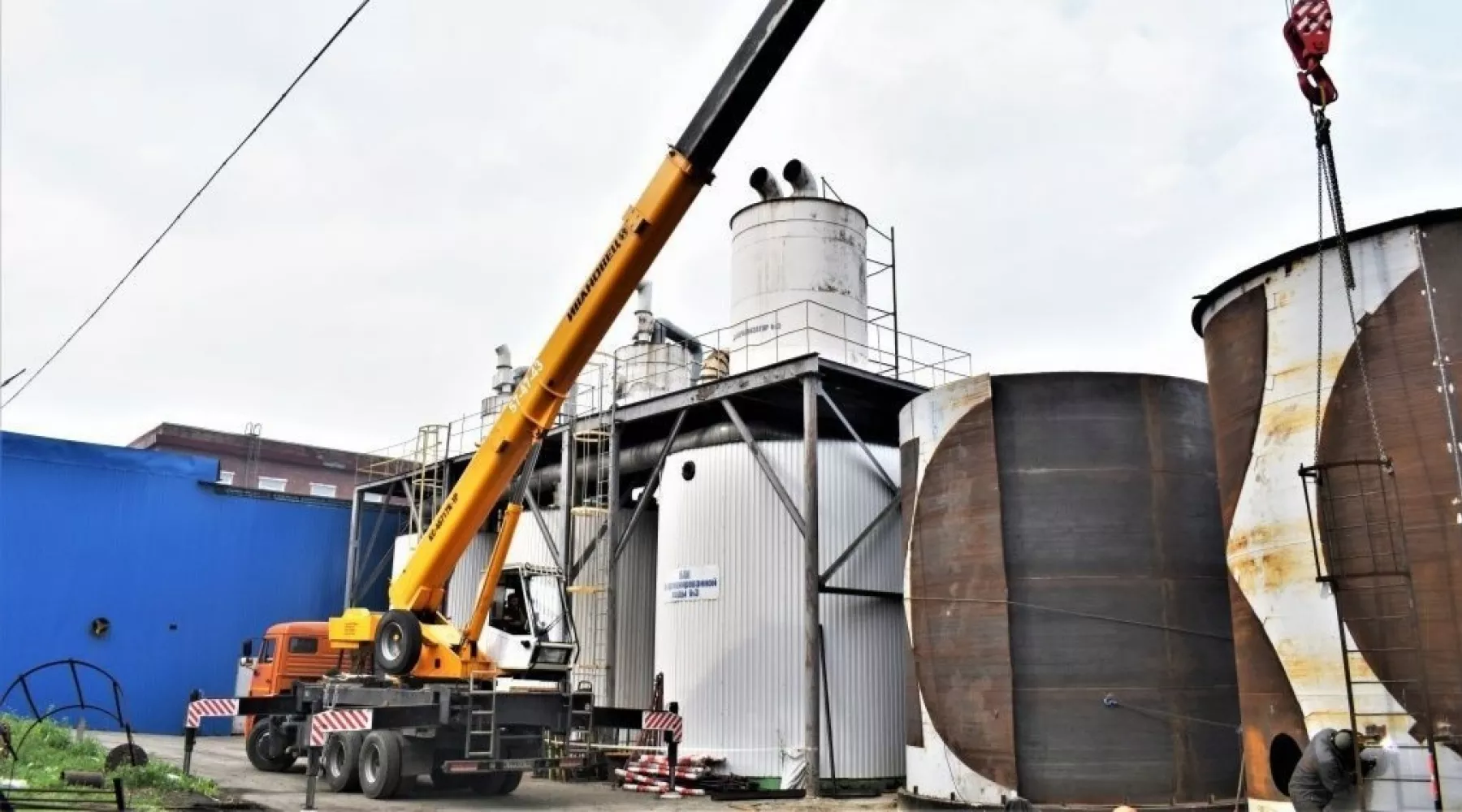

Сейчас на станции идет монтаж резервуара для обессоленной воды объемом 1200 кубических метров и двух резервуаров для Н-катионированной и коагулированной воды объемом 140 кубических метров. На площадке для установки баков заранее была выполнена бетонная подушка, куда устанавливают металлические конструкции.

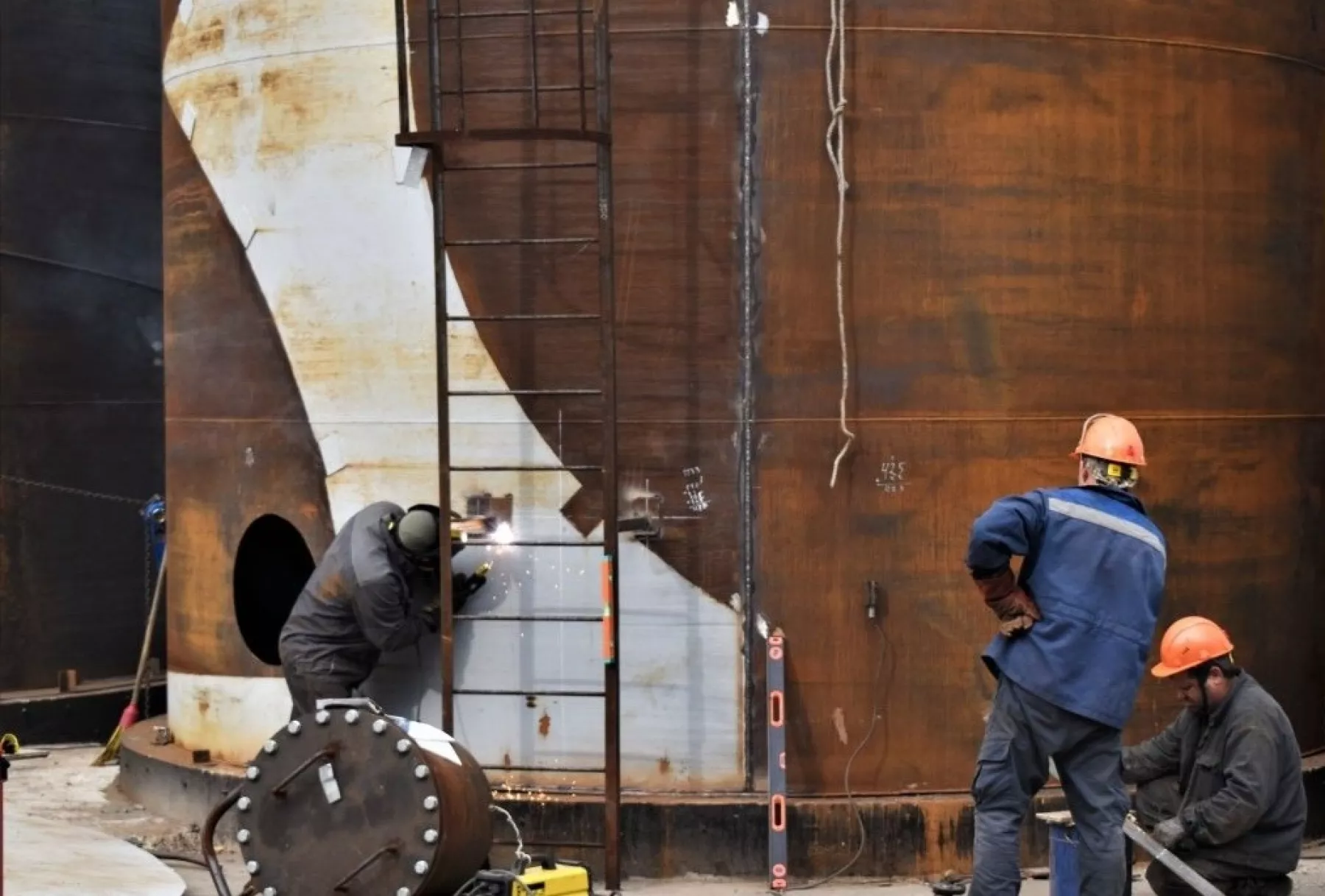

Специалисты подрядной организации устанавливают лестницу на бак коагулированной воды
Специалисты подрядной организации устанавливают лестницу на бак коагулированной воды
Фото: СГК-Алтай

На одном резервуаре — баке коагулированной воды — завершаются сварочные работы. Далее следует обвязка и врезка его в действующую технологическую схему.

«У нас первый опыт по установке таких крупных баков. Мы их получили в рулонном исполнении. Монтажники их аккуратно разворачивают и устанавливают на подготовленные площадки. Это очень скрупулезная работа, требующая от ремонтного персонала высокого профессионализма и аккуратности» — поделилась впечатлениями о ходе работ начальник химического цеха Бийской ТЭЦ Татьяна Перова.

Также на площадке химцеха станции идет работа по подготовке фундамента для установки бака обессоленной воды: вырыт большой котлован, отлита бетонная подушка.

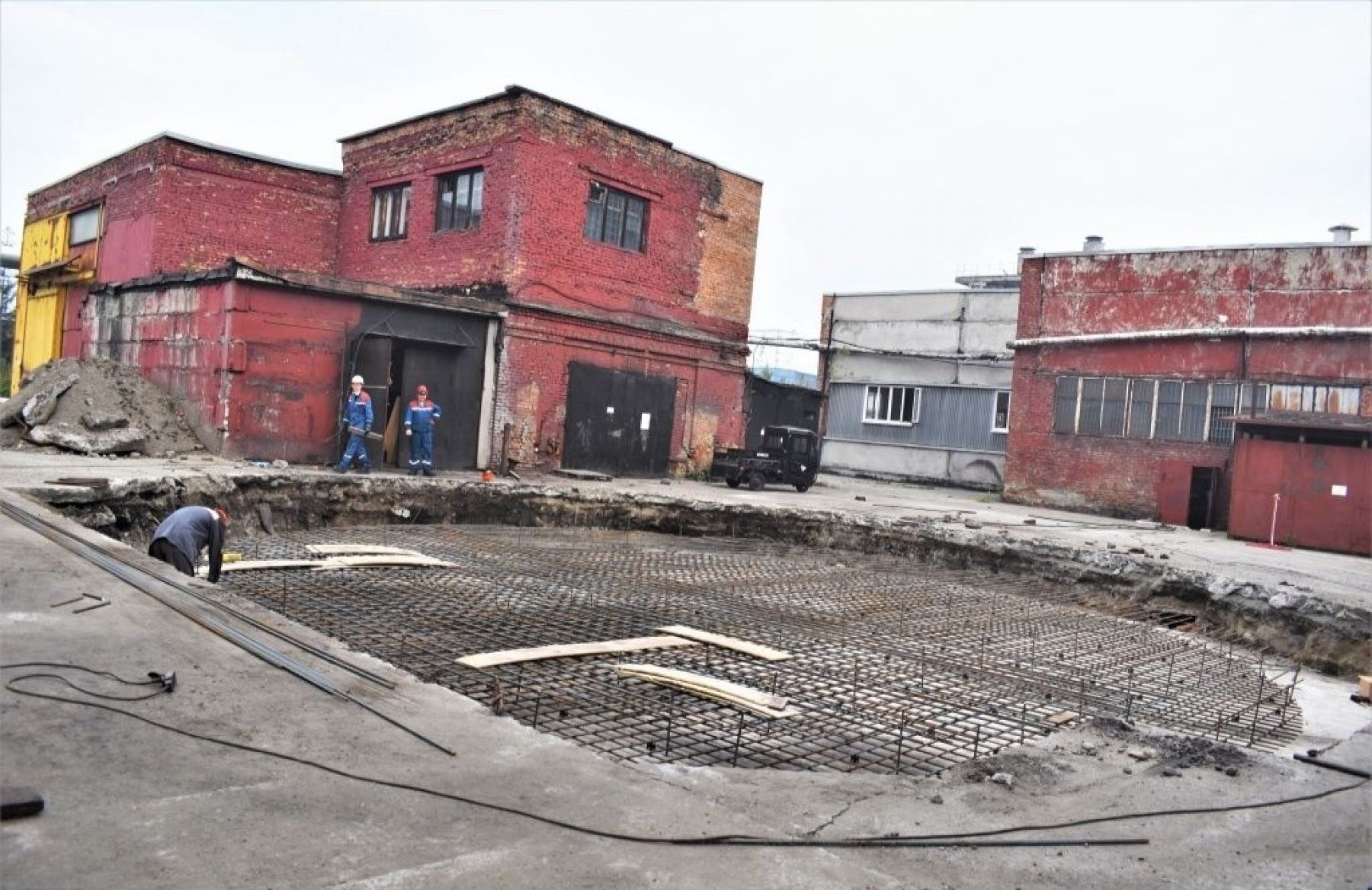

Монтаж арматуры под заливку бетонного основания бака обессоленной воды
Монтаж арматуры под заливку бетонного основания бака обессоленной воды
Фото: СГК-Алтай

Вместе с действующими резервуарами новые промышленные емкости увеличивают объем производства пара еще на 100 тонн в час. Все стадии модернизации химводоочистки Бийской ТЭЦ энергетики силами специализированных подрядных организаций планируют выполнить до ноября 2026 года.
