Плановая замена и техническое перевооружение участков теплосетей в рамках инвестиционной программы выполнены на 60%

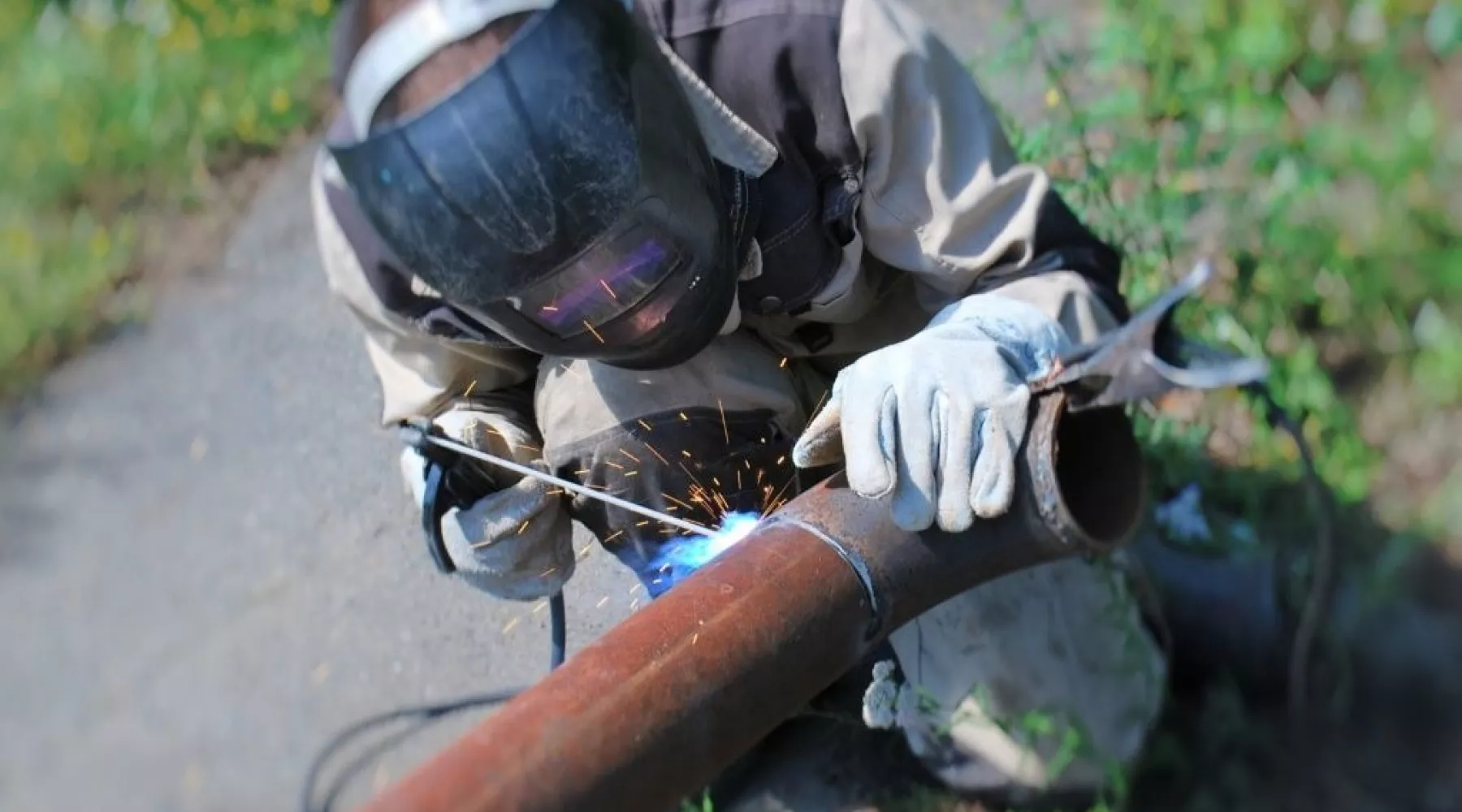

До старта отопительного сезона остается менее двух месяцев, и в Бийске СГК продолжает масштабную ремонтную кампанию на теплосетях. Сейчас работы одновременно ведутся на нескольких крупных объектах технического перевооружения. Рассказываем, на каком этапе находятся самые значимые проекты.
Техническое перевооружение участка теплосети по ул. Митрофанова, 11 протяженностью в однотрубном исполнении 259,1 м, диаметром 300 мм. Все работы на трубопроводе завершены. Но работа на участке продолжается: в данный момент проводится обновление (перенос) тепловой камеры, где выполнены бетонные работы и переврезка запорной арматуры.
- Срок завершения работ — 27 июля 2026 г.
- Восстановление благоустройства на месте выполненных работ — 31 июля 2026 г.
Техническое перевооружение участка теплосети по ул. Ленина, 244 протяженностью в однотрубном исполнении 207,2 м, диаметром 500. Выполнен демонтаж трубы и лотков, проведена чистка канала прокладки и подготовка основания для бетонирования. Начата подготовка новых труб к сборке.
- Срок завершения работ — 23 августа 2026 г.
- Восстановление благоустройства на месте выполненных работ — 31 августа 2026 г.
Техническое перевооружение участка теплосети по ул. Казанцевых, 58 протяженностью в однотрубном исполнении 355 м, диаметром 500 мм. Закончен монтаж 222 метров трубопровода (63%). Выполнены обратная засыпка под дорогой, отсыпка щебнем и установка бордюров. Дорожной организацией проведена подготовка к асфальтированию проезжей части в сторону Вокзала. На противоположной стороне (под путепроводом) проводятся изоляционные работы на трубопроводе и подготовка к перекрытию канала.
- Срок завершения работ — 31 августа 2026 г.
- Восстановление благоустройства на месте выполненных работ — 30 сентября 2026 г.
Техническое перевооружение теплосети по ул. Кутузова, 9/2 протяженностью в однотрубном исполнении 82 м, диаметром 200 мм. Полностью завершен демонтаж плит перекрытия. Начат монтаж временного трубопровода горячего водоснабжения.
- Срок завершения работ — 23 августа 2026 г.
- Восстановление благоустройства на месте выполненных работ — 31 августа 2026 г.
- На данный момент плановая замена и техническое перевооружение участков теплосетей в рамках инвестиционной программы бийского теплосетевого подразделения СГК выполнена на 60%, - говорит Роза Кремлева, заместитель директора по развитию теплосетевого подразделения СГК в Бийске. - Основные объемы работ на участках замены и технического перевооружения трубопроводов производятся в соответствии с графиком. Если в ходе работ выявляются неучтенные подземные коммуникации смежных организаций, это может нарушить сроки земляных работ. В этом случае подрядные организации привлекают на объекты дополнительные бригады.
