Ремонтная кампания на станции продвигается без отклонений от графика
На Бийской ТЭЦ продолжается подготовка к предстоящему отопительному сезону. К 1 сентября энергетики с привлечением специализированных подрядных организаций завершили ремонт девяти единиц основного оборудования.
Ремонтная и инвестиционная программы СГК-Алтай на Бийской ТЭЦ рассчитаны на весь календарный год. Благодаря резерву рабочих мощностей часть оборудования можно выводить в ремонт даже в отопительный период.
Котельное оборудование
Плановые ремонтно-профилактические работы полностью завершены на котлоагрегатах №7, 10, 11, 12, 13, 15 и 16.

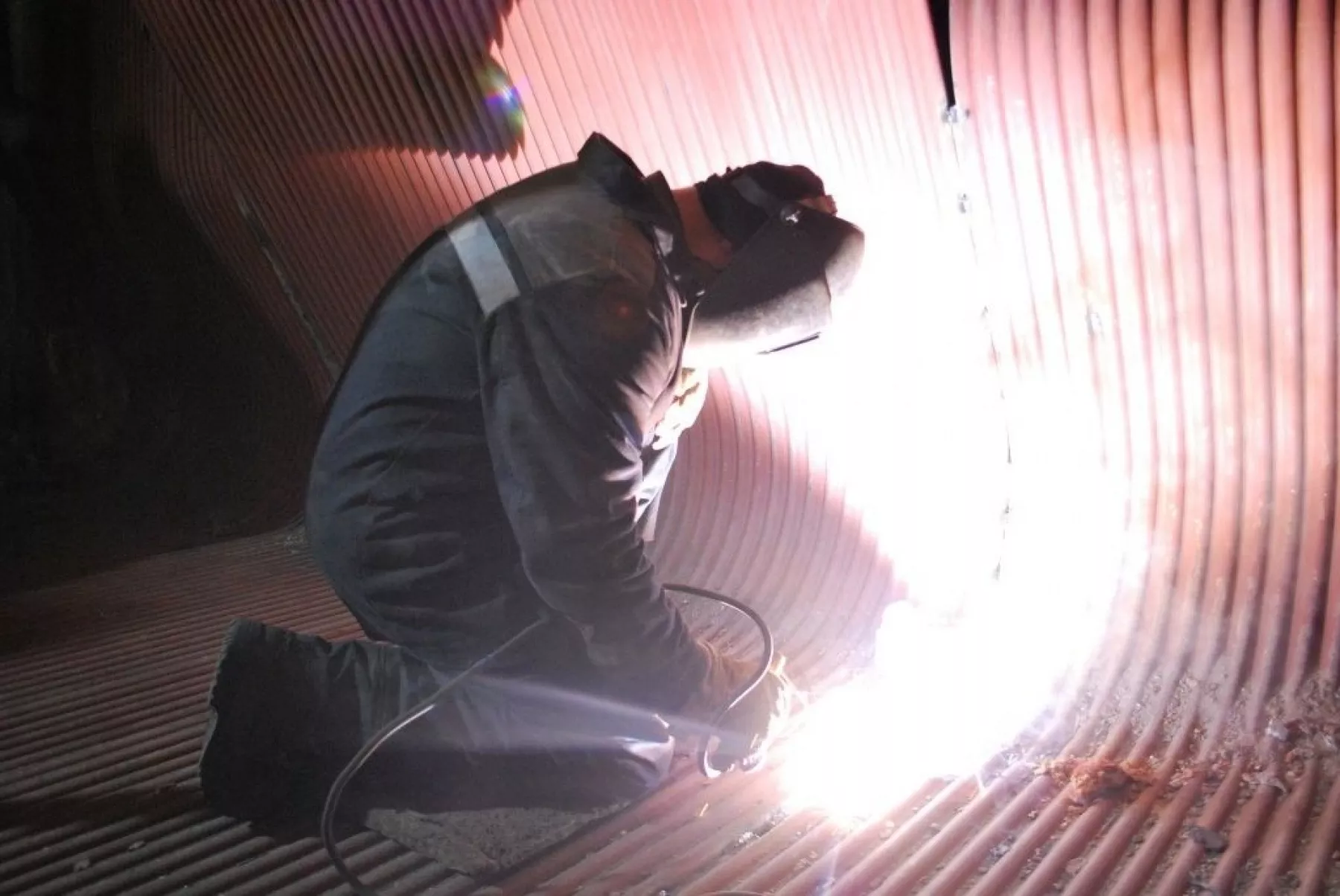

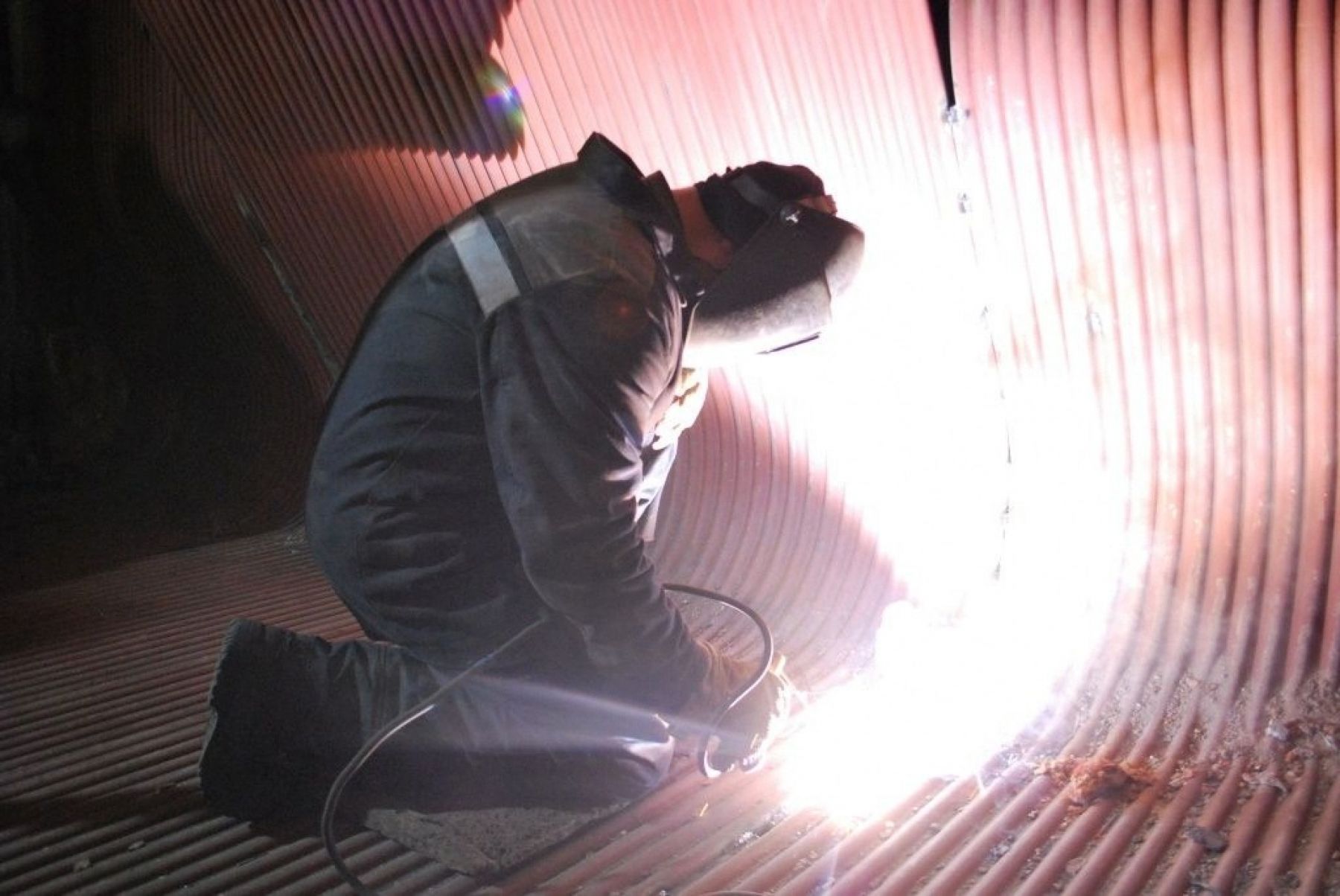

Сейчас на котле №14 меняют поверхности нагрева. Специалисты обновляют 32 тонны блоков фронтового экрана топки и 28 тонн блоков радиационного пароперегревателя.
Турбинное оборудование

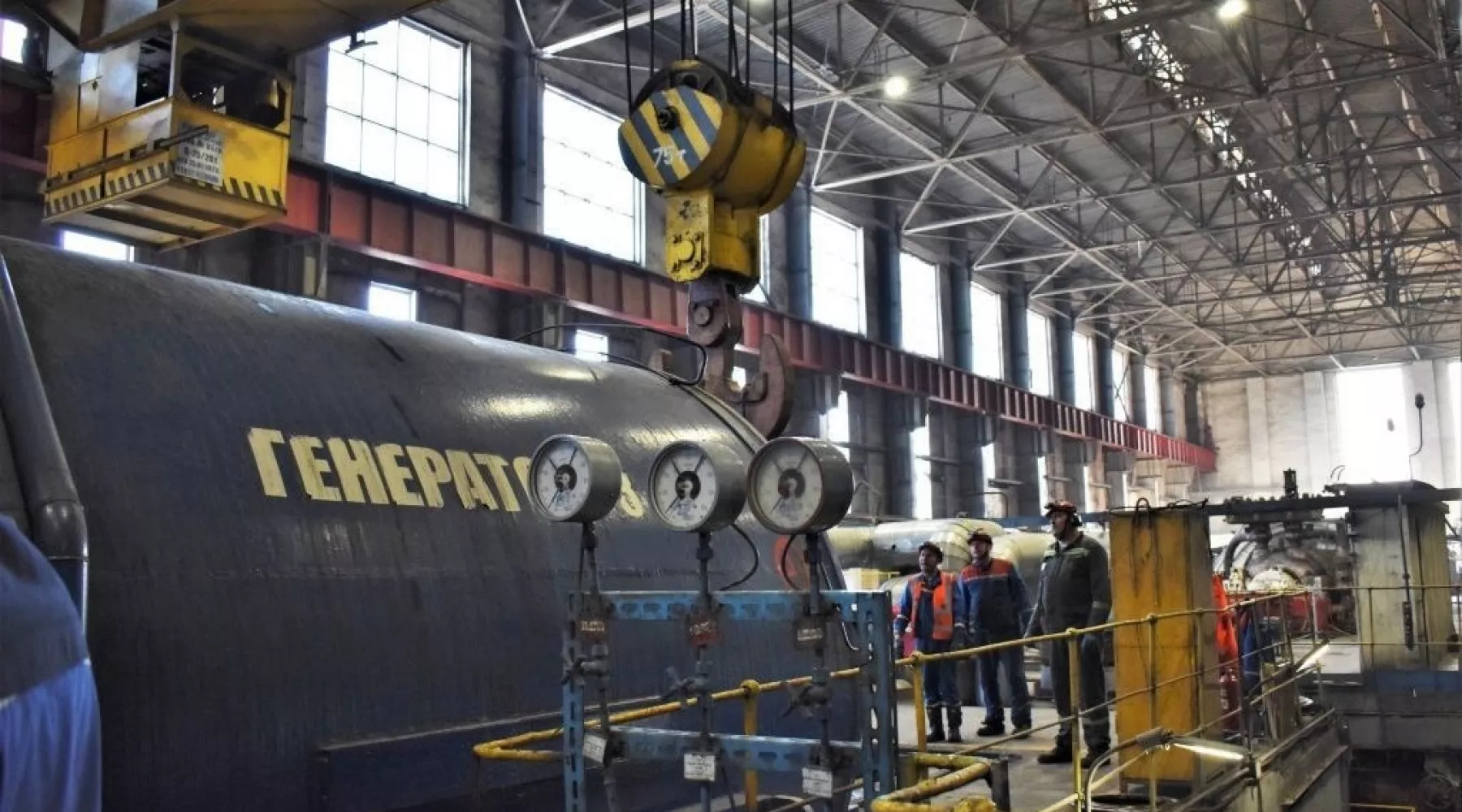

С марта по август 2026 года весь запланированный комплекс ремонтных работ выполнили на турбоагрегатах №1, 3, 5 и 7.
Осенью на станции планируют провести типовой текущий ремонт турбогенератора №5, а также начать капитальный ремонт турбогенераторов №4 и №8.
Здания и сооружения
В межотопительный период специалисты провели работы на дымовой трубе №4 — самом высоком сооружении Бийской ТЭЦ. Ее высота составляет 240 метров.
На трубе отремонтировали наружные железобетонные газоходы, по которым отводятся дымовые газы при работе котлов №14, 15 и 16.
До конца октября на станции также планируют остеклить главный производственный корпус и другие помещения ТЭЦ на площади более 300 кв. метров. Кроме того, будет отремонтировано 2,6 тыс. кв. метров кровли, обновлены фасады зданий и железобетонные опоры эстакад.
«Ремонтная кампания на станции продвигается без отклонений от графика, с реализацией полного объема запланированных работ. Но у нас и наших коллег из подрядных организаций есть другая, не менее важная задача — выдержать все критерии качества выполнения ремонтных мероприятий. Это будет главной гарантией стабильной работы станции в предстоящий и последующие отопительные периоды», — отметил директор Бийской ТЭЦ Артем Зубарев.
